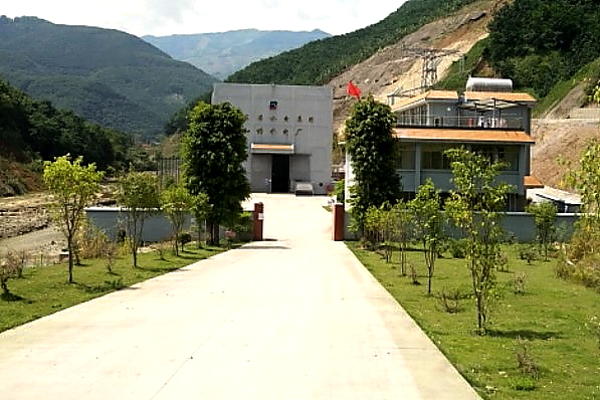

金平县金水河四级水电站通过竣工验收

来源:金平县移民开发局 发布日期:2018-09-03 浏览次数:

  金平县金水河四级水电站工程是《云南省金平县金水河流域水电规划调整报告》的第四个梯级,是金水河流域开发的第一座水电站,工程总投资33683.28万元,总装机38MW,年平均发电量17167.6万KW·h,电站以发电为主,属径流式水电站。电站于2015年1月28日开工,2016年3月10日实现河床截流, 2016年12月28日首台机组发电,2017年1月11日第二台机组发电,2017年3月工程全面完工。

  通过一年多的运行,水电站各项指标正常,均已达到验收标准。2018年8月29日,金平县发展和改革局组织专家组前行金水河四级水电站现场验收;8月30日,县发改、国土、水务、环保、工信、移民、林业等职能部门组成验收委员会,对金水河四级水电站全面验收,特别邀请了州发展和改革局领导到会指导。验收会上,金水河四级水电站的业主、设计、监理、建设方对各自工作作了总结汇报,验收专家组对环评、水保、征地移民、档案、消防、安全设施、水电站枢纽工程等专项验收情况向验收委员会作了详细汇报,并给出了专家组“对金水河四级水电站同意验收”的建议。

  验收委员会结合各职能部门的实际,对水电站提出了意见和建议,会议一致认为:金水河四级水电站建设符合国家有关基本建设法规、基本建设程序等管理规定,环评、水保、征地移民、档案、消防、安全设施、水电站枢纽工程等专项验收实事求是,均符合国家标准,同意金水河四级水电站竣工验收。
